    一、参考图集

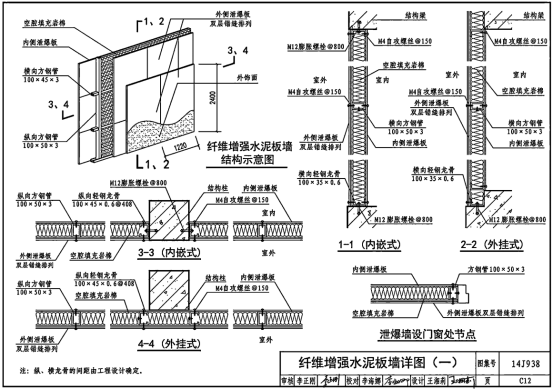

    国家建筑标准设计图集-14J938-《抗爆、泄塌门窗及屋盖、墙体建筑构造》





    二、施工流程

    厂家深化设计 → 工厂预制生产 → 测量定位放线 → 金属支座安装 → 龙骨安装 → 安装外侧纤维增强水泥板 → 填充岩棉 → 安装内侧纤维增强水泥板 → 板缝打胶 → 外饰面施工。



    三、前期准备

    1.厂家资质:选择施工资质齐全且具备泄爆墙检测报告的专业施工厂家;

    2.深化设计:由专业厂家结合图集规范与建筑设计图要求进行二次深化设计;

    3.机械准备:外墙脚手架、移动脚手架、登高车、叉车、吊车等;

    4.人员准备:现场施工人员必须具备相关作业证,如电焊证、登高证等,并且通过了现场安全培训教育后才可入场施工。



    四、材料准备

    1.泄爆板:应选用符合国家标准且具有良好泄爆和耐火性能纤维增强水泥泄爆板,2440*1220*9mm;

    2.墙体龙骨:轻钢龙骨、加强龙骨,100*45*0.6mm;

    3.墙体填充物:100mm厚防火保温岩棉;

    4.辅材耗材:膨胀螺栓、泄爆板专用螺丝、切割片、防锈漆等;



    五、施工步骤

    1.现场放线:依据设计图,在施工面的梁柱上,放出墙体龙骨位置线,窗门洞口边框线,并放好顶龙骨位置边线。

    2.结构加固:放线后按设计,用加强龙骨对墙体门窗洞口、结构加固、设备及通风管道处进行加固,并在焊接处涂抹防锈漆。

    3.龙骨安装:根据设计图要求,安装天地龙骨、横向龙骨、竖向龙骨。

    4.内板安装:内侧采用单层排布,用专用螺丝固定在龙骨上。

    5.岩棉填充:在龙骨之间,填充防火保温岩棉,铺设过程需确保岩棉平整、饱满。

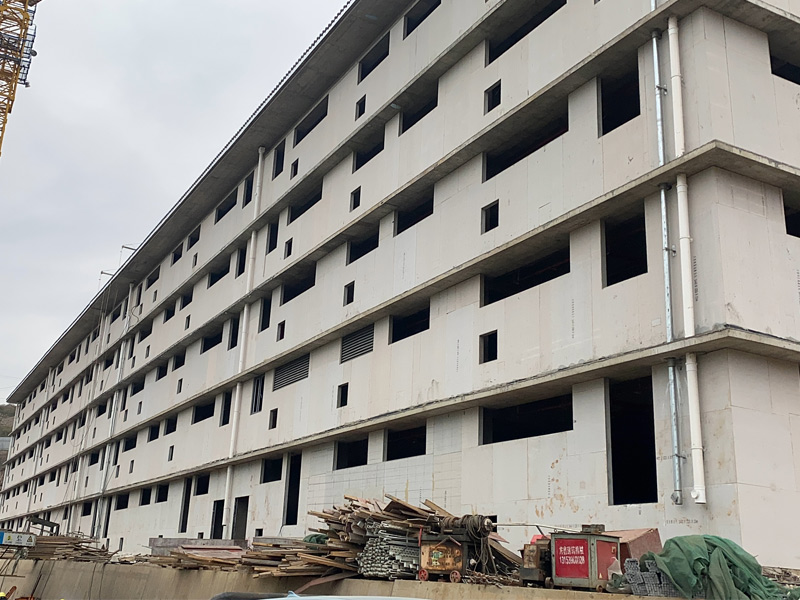

    6.外板安装:将纤维增强水泥板按照尺寸要求裁切好,外侧采用双层错缝排布,用专用螺丝固定在龙骨上。





    六、完工验收

    施工完成后,需要对泄爆墙进行质量检测与验收。检测内容包括墙体的尺寸、垂直度、平整度等指标。验收过程中,要按照相关标准和规范进行,确保泄墙的性能和质量符合设计要求。

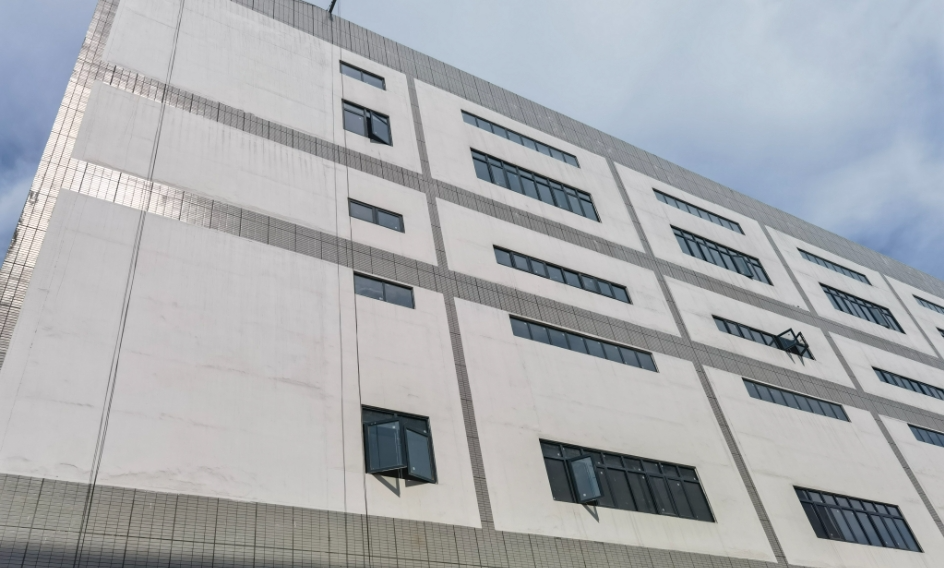

    七、饰面处理

    1.接缝处理:板材之间的接缝需要用填缝剂填充,确保泄爆墙的整体密封性和稳定性,同时也能降低接缝处开裂概率。

    2.外饰面施工:根据设计要求,可以选择适当的涂料或其他外饰面材料进行施工,以满足外观和功能需求。
